1月4日,中國天楹股份有限公司(以下簡稱“中國天楹”或“公司”)發布公告稱,公司全資子公司 Europe TianyingBVBA 公司近日收到越南社會主義共和國河內市人民委員會河內市計劃與投資廳發出的投資許可證。歐洲天楹與朔山再生能源股份有限公司、Perfect Wave HoldingsLimited(美濤控股有限公司)共同獲得越南河內市朔山垃圾處理發電廠的投資許可,項目總投資折合成人民幣約為20.72億元,項目運行時間為49年。
中國天楹獲得越南4000噸垃圾焚燒項目投資許可
據悉,河內市朔山垃圾焚燒發電項目將建設一座4000噸/天的生活垃圾處理廠,發電功率達75MW,項目建設地點位于越南河內市朔山縣南山社南山廢物處理聯合區。
公告顯示,越南河內市朔山垃圾處理發電廠項目投資許可證的取得,是中國天楹拓展越南市場過程中取得的又一驕人成績,符合公司國際化發展戰略布局,項目的取得進一步鞏固了公司在環保行業的領先地位,項目的順利實施將對公司未來年度經營業績將產生積極影響。另,本次投資許可證的取得不影響中國天楹經營的獨立性。

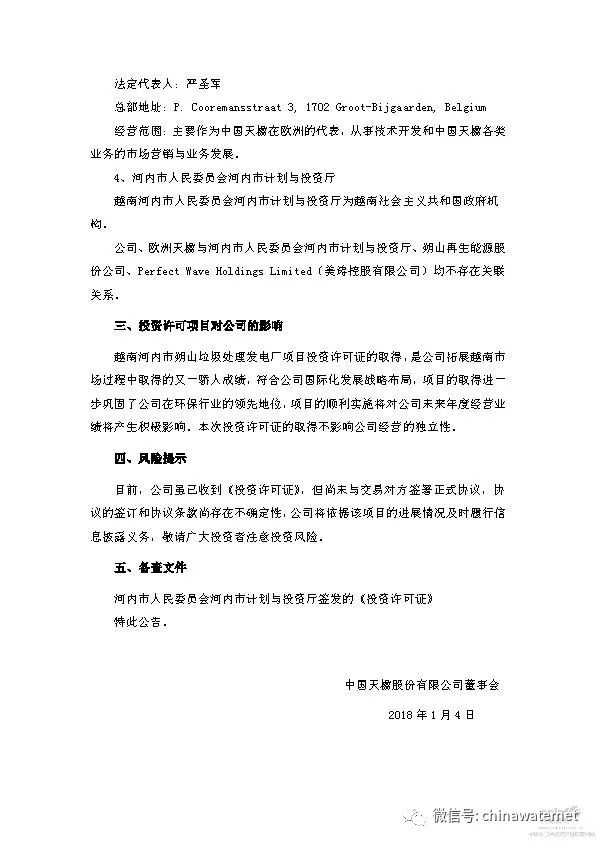

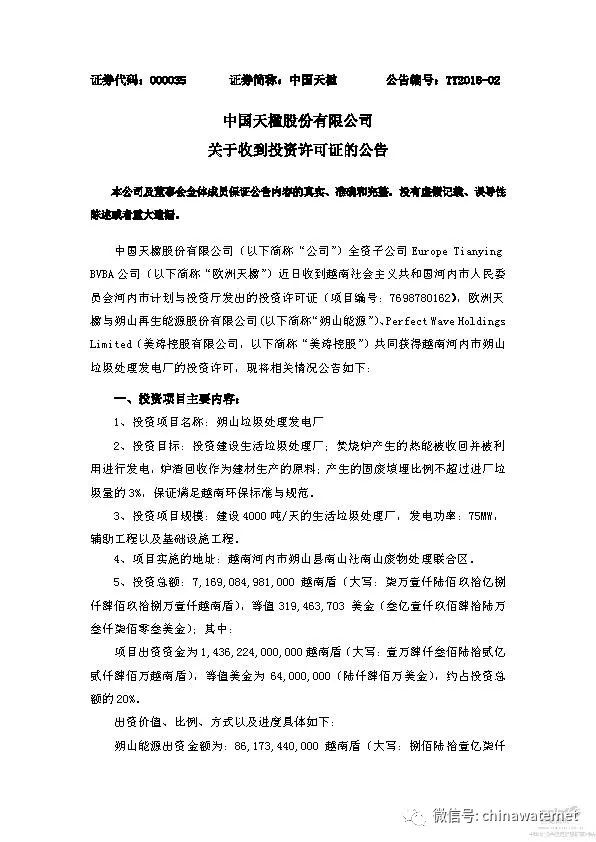

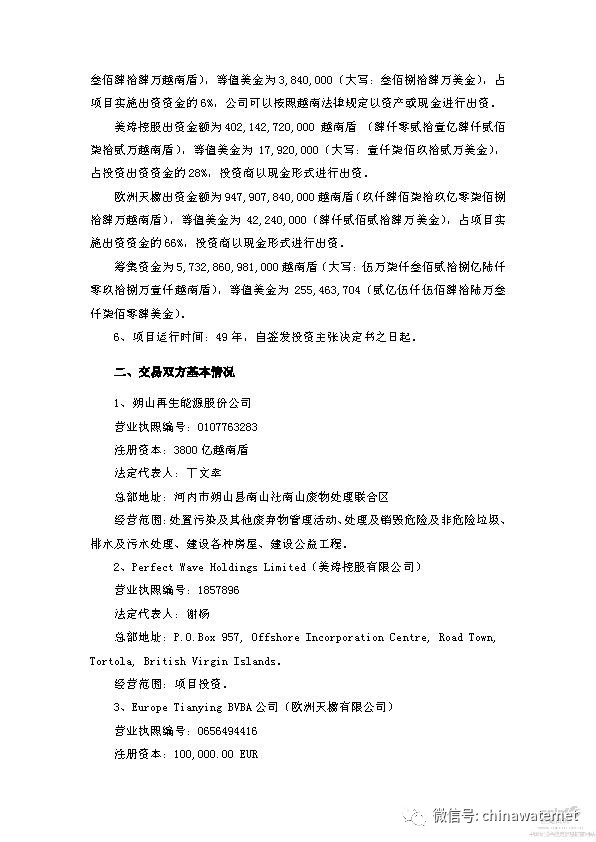

公告原文如下:
其實,根據中國固廢網消息,中國天楹此前在越南已經獲得兩座垃圾焚燒廠的投資許可。
2017年9月20日,中國天楹獲得越南富壽省扶寧縣站坦社和清化省秉山市社東山坊生活垃圾焚燒發電廠的投資許可。
其中,富壽省扶寧縣站坦社生活垃圾焚燒處理發電廠項目投資規模1000噸/天,分成兩期,第一期:500噸/天,第二期:500噸/天。兩期的總投資額為9000萬美金(折合越南盾為20511億越南盾),第一期的投資總額為4500萬美金(等值10255.5億越南盾),第二期的投資總額為4500萬美金(等值10255.5億越南盾)。項目運行時間50年
清化省秉山市社東山坊集中生活固廢處理投資項目生活固廢處理量為1000噸/日夜,分為兩期,第一期:500噸/日夜;第二期:500噸/日夜。投資總額:兩期的總投資額為9000萬美金(折合越南盾為20511億越南盾),第一期的投資總額為4500萬美金(等值10255.5億越南盾),第二期的投資總額為4500萬美金(等值10255.5億越南盾)。項目運行時間也是50年。
近年我國企業走進越南 垃圾焚燒項目推進加速
近年來,隨著越南市場的不斷開放,以及我國“一帶一路”倡議的不斷深入,另外,根據中國商務部發布的《對外投資合作國別(地區)指南(越南)》報告顯示,越南政府計劃到2020年投入1300億美元改善基礎設施現狀,年均投入近102億美元,這些都為我國環保企業在越南的發展提供了難得的契機。
就垃圾發電行業而言,在越南,垃圾焚燒項目還處在初步發展階段。根據北極星環保網消息,2016年9月16日,設在河內市朔山縣的越南首個垃圾焚燒發電廠已正式投用。該廠由河內城市環境一成員有限公司同日本新能源產業技術綜合開發機構(NEDO)聯合運行的,其每日可處理75噸工業固廢,發電功率1930千瓦(kW)。
近年來,我國不少環保企業也已經在越南布局,并取得快速進展。
2015年8月,長沙斯博泰科技有限公司設計建設的越南河內丹鳳縣垃圾焚燒發電項目投產運行。項目一期工程生活垃圾處理量為300t/d,采用馬丁式爐排和1.0MPa蒸汽余熱鍋爐,煙氣處理采用半干法+干法+布袋除塵工藝。二期將擴建1000t/d的垃圾焚燒發電項目。
2016年1月,中國電建所屬水電顧問集團在深圳與越南UDIC投資公司、光大國際有限公司,越南河內市環衛公司舉行會談并簽署了越南河內南山垃圾發電項目合作協議。河內南山垃圾發電項目為越南國家重點項目,位于河內碩山縣,項目處理能力為2000t/d,項目擬2016年7月份開工,為越南擬建最大的垃圾發電項目。
2017年3月,由中國電建集團四川工程公司承建的越南首個垃圾電站項目——越南芹苴垃圾焚燒發電廠在主廠房區域舉行了開工儀式,標志著該項目建設的全面展開。芹苴垃圾焚燒電廠位于越南南部芹苴市時來縣,由中國光大國際有限公司投資4700萬美元建設,設計日處理生活垃圾400噸,配置一臺7.5兆瓦的汽輪發電機組。該項目預計于2018年建成投運,預計年均提供綠色電力約60,000,000千瓦時,將成為越南垃圾處理的首個標桿項目。業主光大國際環保能源總裁、中國電建集團等有關參建單位領導齊聚現場參加了開工儀式。
盡管“走出去”為我國企業提供了廣闊的發展空間,但是身處異國他鄉,仍有不少風險需要注意。根據《對外投資合作國別(地區)指南(越南)》提示,越南中資企業行政成本相對較高,部分地區土地、勞動力成本較高;越南投資人員成分復雜,對當地法律了解不夠,融入當地的意識有待加強。另外,根據E20PPP中心副經理趙喜亮透露,之前,我國好多企業在不太發達的國家通過援建/企業自行走出去的方式,大部分是工程、設備,目前才開始嘗試投資運營,未來仍有還有很大的發展空間值得探索。
